项目概况


骨科医院,机房位于信息科4楼,面积约为98㎡,层高3米。机房目前规划布置2排机柜共17个柜位,预留1排扩容区域。


项目要求考虑本主机房现有及长期发展状况,给出的满足机房内IT负载及其他设备制冷需求的技术建议和配置方案。确保电子信息系统安全、稳定、可靠地运行,做到技术先进、经济合理、安全适用、节能环保。

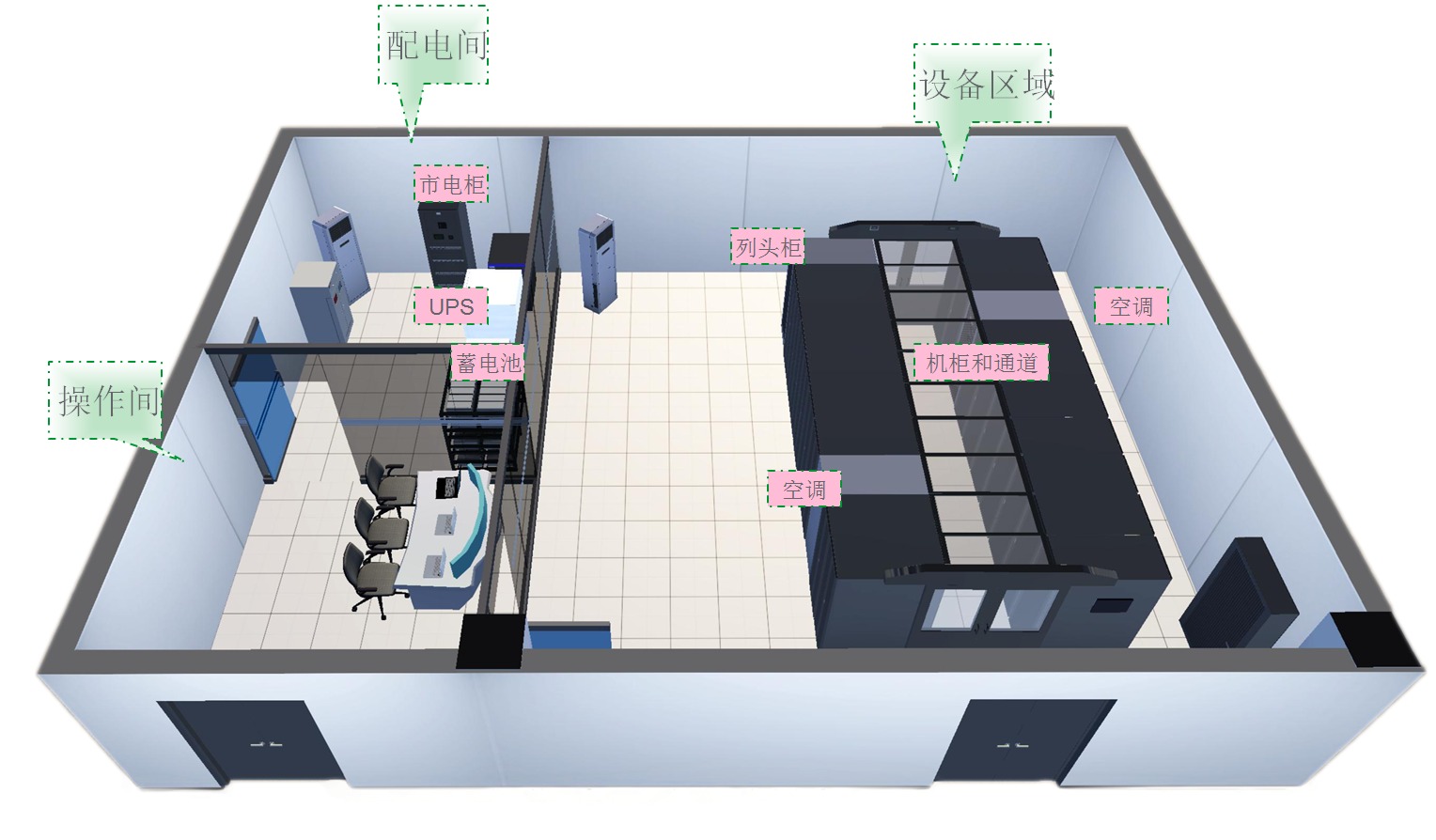

New IMDC Pod 设计方案


操作间,可提供3个工作人员的办公操作场地,办公用电取UPS电源。


配电间,总市电配电及UPS安装区域,要求考虑承重设计。


机房,New IMDC Pod。智能模块化数据中心解决方案集成了机柜、供配电、制冷、布线和管理系统等子模块,是具有可扩展性和适应性的数据中心基础架构解决方案,能够大幅缩减从规划、设计到部署的时间和系统复杂度。美观、集成、易于管理的IMDC解决方案使得更快、更密、更绿色地构建领先数据中心不再遥不可及。


医疗行业解决方案


总配电设计


输入: 由大楼低压配电室引入1路市电,接入总开关,配置防雷器和智能电量仪。


输出: UPS,空调、稳压器、消防、新风等取电功能,满足本项目市电用电设备需求。



方案实施过程

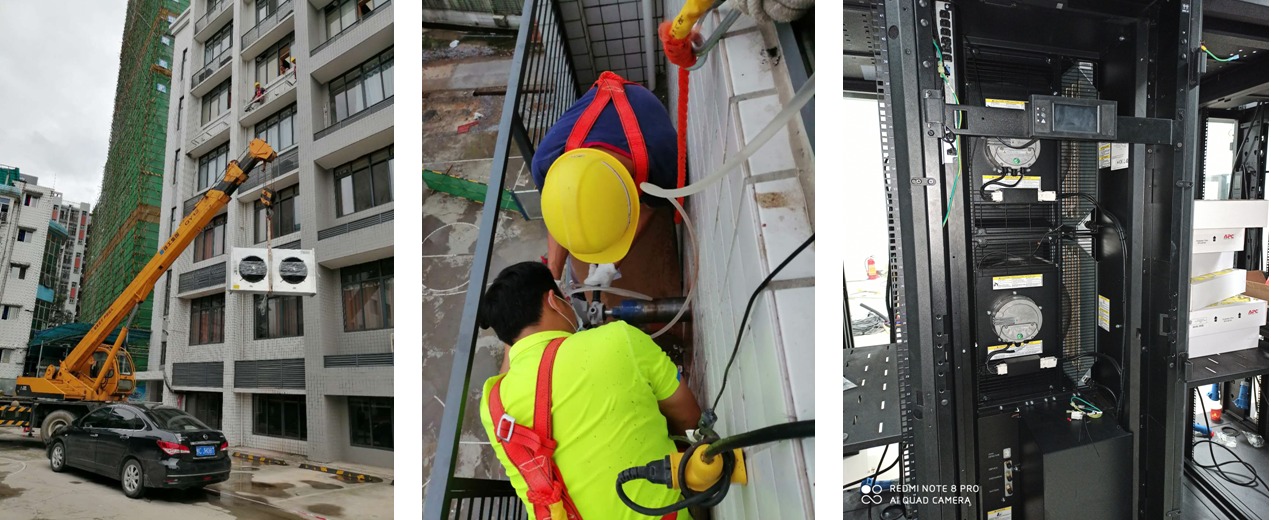

精密空调安装:

一、请吊车进行装吊工作。

二、焊接铜管。

三、室内机安装。


医疗行业解决方案

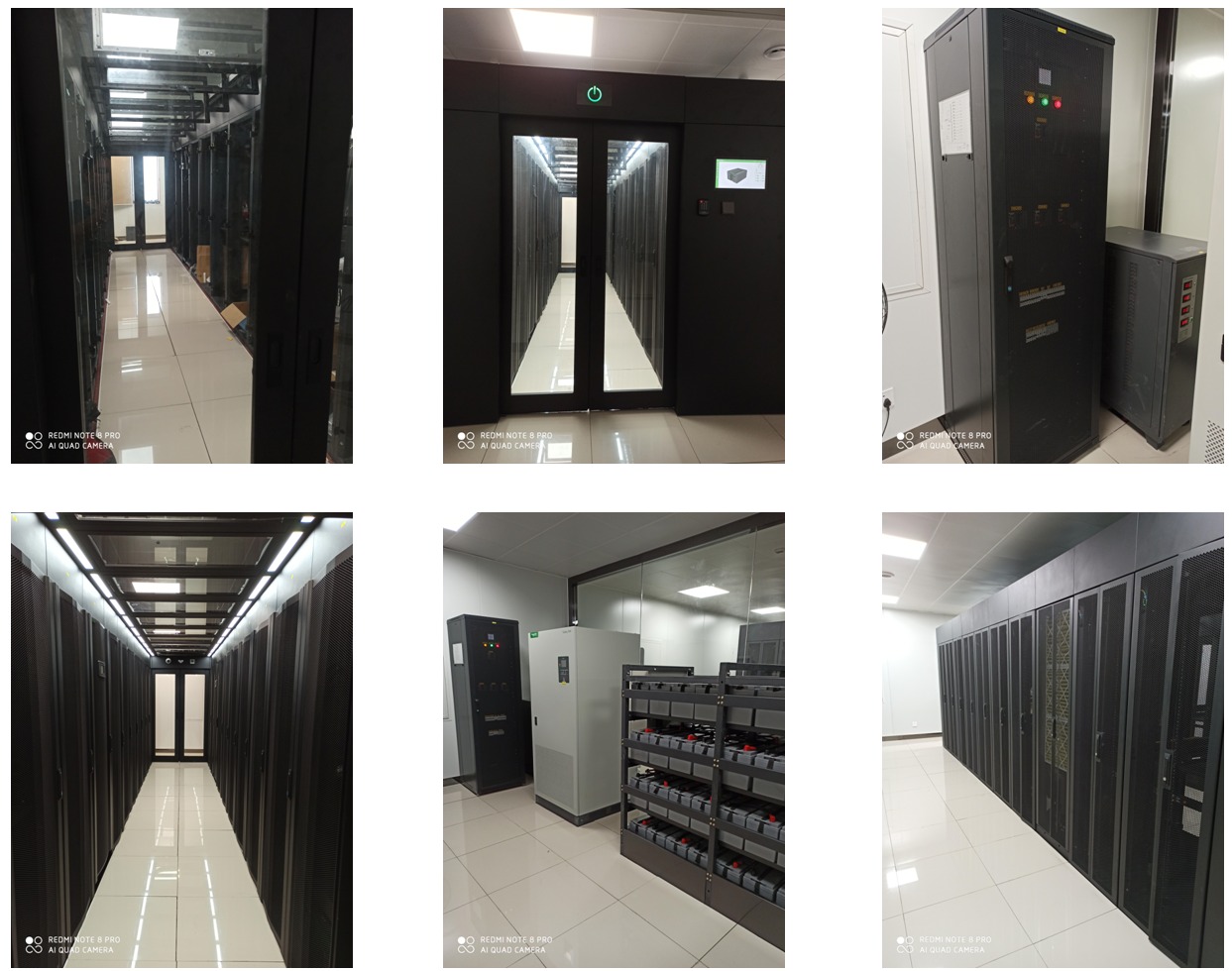

成果展示

医疗行业解决方案


项目总结


冷通道的安装比较费时,由于是第一次安装这一款冷通道,通道设计的跟其他品牌有所区别。

主要注意几点:

> 安装要求的地面水平一定要好,安装前需要用水平尺进行测量,机柜与机柜需要很平整。

> 安装图纸要求进行安装,特别是安装门框的时候注意左右的区分。

> 安装门板和顶部封闭之前,先把内部的控制系统和动环设备都安装完成后再进行,并做好测试。

> 动环调试提前把协议文本发给施耐德工程师进行研发。

本项目的配电方面和空调安装跟其他项目基本上差不多,按照常规操作即可。



> 项目前期规划需要考虑全面,避免缺项漏项。

> 实施阶段的成本控制把握好,避免返工和材料的浪费。

> 安装和调试过程要严肃认真,有问题的地方需要核实过后才能继续施工,避免重复。

> 协调好现场的关系,施工交叉作业要科学合理。

> 时间观念把握得住,高效率的完成工作。
